Plazo de entrega de producción de enfriadores blandos explicado

2026-09-04 0 Déjame un mensaje
"La producción es de 30 a 45 días" es la respuesta que reciben la mayoría de los compradores, y es cierta, pero describe sólo la mitad del cronograma. La realidad del pedido al almacén incluye muestreo, rondas de revisión, entrada de material, inspección, transporte marítimo y despacho de aduanas, y los retrasos que arruinan las fechas de lanzamiento casi nunca ocurren en la línea de producción. Pasan antes que él, en aprobaciones y materiales. Esta guía divide toda la línea de tiempo en sus componentes reales, muestra dónde se pierde realmente el tiempo y explica cómo comprimir un cronograma sin pretender que la física no se aplica. Sealock (YiFuLong Outdoor Gear Co., Ltd.) cita entre 7 y 15 días de muestreo y entre 30 y 45 días de producción, y esto explica lo que se esconde alrededor de esos números.


Qué debería significar "plazo de entrega"

Defínelo correctamente o planificarás con el número equivocado. En sentido estricto, el tiempo de entrega se refiere a la duración total desde la aprobación de la orden de compra hasta que las prendas terminadas salen de la fábrica. Pero el número que realmente necesita una marca es más amplio: el tiempo total transcurrido desde que se realiza un pedido de producción hasta la recepción de los productos terminados listos para vender, que abarca el muestreo, el ajuste y la aprobación final; abastecimiento de telas y adornos y entrada a la fábrica; corte, costura y acabado a granel; control de calidad y embalaje; Flete, despacho de aduana y entrada al almacén.

El tiempo de entrega de fábrica y su tiempo de entrega son números diferentes. Planea el segundo.

El hallazgo que debería cambiar su forma de planificar

Esto es lo más útil de la investigación y contradice dónde centran su presión la mayoría de los compradores: la mayoría de las marcas pierden tiempo antes de comenzar a coser: la disponibilidad y las aprobaciones del material son el cuello de botella habitual, y los retrasos en la tela son los más difíciles de recuperar porque nada posterior puede comenzar sin yardas en la mesa de corte. Una aprobación tardía de un color o una tela agotada desde el principio se transmiten en cascada en cada etapa posterior.

Un fabricante lo cuantifica: ;el abastecimiento y el teñido de telas representan entre el 45% y el 55% de los retrasos en los primeros pedidos. Aproximadamente la mitad del riesgo de retraso en un primer pedido se encuentra en una etapa que la mayoría de los compradores consideran administrativa.

La conclusión es directa: la forma confiable de proteger una fecha de lanzamiento es bloquear el tejido y las aprobaciones temprano, no comprimir la producción más tarde. Perseguir la fábrica en la sexta semana no recupera el tiempo perdido en la primera semana.

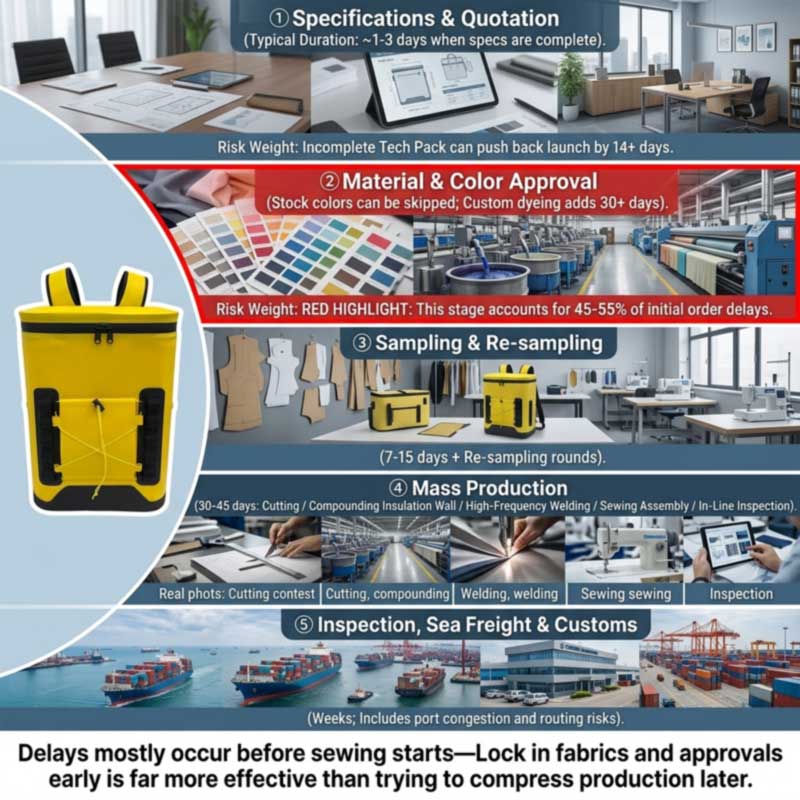

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Etapa por etapa

1. Especificaciones y cotización

Rápido cuando se completa el informe: los puntos de referencia sitúan la revisión y cotización del paquete tecnológico en aproximadamente 1 a 3 días cuando se completan las especificaciones. Lento cuando no lo es: los paquetes tecnológicos incompletos son la causa principal de fricción, y a menudo agregan 14 o más días a la fecha de inicio de un proyecto, porque una fábrica no puede cotizar con precisión o cortar tela sin medidas precisas, especificaciones de costura y una lista de materiales.

Para un enfriador, "completo" significa nombrar: material de la carcasa y denier, tipo de aislamiento y espesor de la pared, material del revestimiento y cumplimiento del mercado, tipo de cierre y nivel de sello, capacidad y dimensiones internas con tolerancias, herrajes, arnés, método de marca y empaque.

2. Aprobación de materiales y colores: el verdadero cuello de botella

Los puntos de referencia sugieren entre 3 y 7 días para la selección de telas y muestras en algunos programas, pero los colores, teñidos o materiales especiales personalizados pueden tardar más, y "más tiempo" puede ser sustancial: si una marca solicita telas teñidas a medida o adornos especializados, el cronograma puede extenderse 30 días o más.

Una hielera blanda tiene más flujos de material que una prenda: tela exterior, espuma de celda cerrada, película de revestimiento apta para uso alimentario, cremalleras, hebillas, correas y etiquetas herméticas o impermeables. Cada uno tiene su propio tiempo de entrega de entrada y el más lento establece la fecha de inicio. Los herrajes y los adornos merecen especial atención porque son pequeños, baratos y habitualmente olvidados; sin embargo, incluso cuando la tela y la mano de obra están listas, un componente funcional o de marca faltante puede impedir que comience la producción.

3. Muestreo y revisiones

Sealock cotiza entre 7 y 15 días para las muestras, y más para el desarrollo desde cero, donde primero se deben diseñar los patrones y las herramientas de soldadura. La variable no es la creación; es el número de rondas, y las rondas están impulsadas por la calidad breve y la velocidad de retroalimentación. Los retrasos en los comentarios de los compradores o las especificaciones poco claras extienden el cronograma de aprobación de las muestras, y una disciplina recomendada es una regla de 48 horas para las revisiones de las muestras para garantizar que no se pierda el impulso.

4. Producción a granel: de 30 a 45 días

Lo que realmente sucede dentro de esa ventana, para un refrigerador soldado: cortar la carcasa, la espuma y el revestimiento; laminar la pared aislada; soldadura por alta frecuencia del cuerpo, base y cierre; coser el arnés, los bolsillos, las correas y los adornos; montaje y ferretería; inspección en línea en todo momento; acabado y embalaje.

Vale la pena señalar para la programación: pasan muchas versiones más genialesdos líneas de producción diferentes— la línea de soldadura de alta frecuencia y la línea de costura. En Sealock, estos se ubican en habitaciones separadas en el mismo piso, y la construcción cosida es una capacidad interna central en lugar de un paso subcontratado. Una construcción que utiliza ambos tiene una ruta interna ligeramente más larga que un producto solo soldado o cosido, lo cual es una de las razones por las que la complejidad afecta la ventana de producción. La secuencia completa está enCómo se fabrican las mochilas más suaves y frescas.

5. Inspección

Resérvelo cuando esté aproximadamente en un 80 % de finalización para que haya tiempo para volver a trabajar. En una hielera, deje tiempo para realizar pruebas específicas del agua y recuerde que el pago del saldo normalmente está vinculado a una inspección aprobada. VerInspección de calidad del enfriador suave antes del envío.

6. Flete y despacho

Los compradores de escenarios suelen omitirlos por completo. El tránsito marítimo más el despacho de destino agrega semanas y está expuesto a interrupciones fuera del control de cualquiera: la congestión portuaria, las interrupciones de rutas, las aduanas o los eventos geopolíticos pueden extender aún más estas ventanas, por lo que es esencial contar con un amortiguador de entrega. Las recientes condiciones de ruta ilustran la magnitud: un fabricante señala que los transportistas desvían la ruta alrededor del Cabo de Buena Esperanza creando un retraso automático de 10 a 14 días para los envíos a Europa. Los refrigeradores también son voluminosos y se cargan por volumen, lo que importa más en términos de costo que de tiempo; verFabricante mayorista de mochilas más frescas: precios al por mayor y términos FOB.

Las causas comunes de retraso

Causa Impacto típico Prevención
Paquete tecnológico incompleto Más de 14 días añadidos antes del inicio Especifique materiales, dimensiones, tolerancias, cierre y cumplimiento por adelantado.
Color personalizado/material personalizado más de 30 días; ~ La mitad del riesgo de retraso de primer orden se encuentra aquí Utilice colores comunes para un primer pedido o inicie las inmersiones en el laboratorio inmediatamente
Comentarios lentos del comprador Extiende cada ronda de muestreo Único tomador de decisiones; Regla de respuesta de 48 horas
Cambios de diseño a mitad del proceso Días a semanas; puede invalidar la tela teñida Diseño de bloqueo y base de materiales temprano; tratar los cambios como elementos nuevos
Faltan adornos o herrajes Bloquea la carga de línea por completo Ordene los recortes temprano; confirmar las fechas de entrada antes de cargar la línea
Fiestas nacionales Semanas: el Festival de Primavera es una interrupción de varias semanas Orden antes de la desaceleración; ver la guía de China
Inspección/retrabajo fallidos Días a semanas Definiciones claras de defectos y preproducción acordada con muestras de oro
Transporte y aduanas Semanas, variables Construya un búfer; No planee el tránsito mínimo.

Dos de ellos merecen énfasis. Los cambios a mitad del proceso son costosos en tiempo y dinero: volver a sesgar colores, volver a tejer paneles o rediseñar después de que la tela ya está teñida agrega días o semanas: bloquee los elementos clave de diseño y las bases de tela con anticipación, y trate los cambios importantes como nuevos códigos de artículos con sus propias expectativas de tiempo de entrega. Y los días festivos no son una nota a pie de página: los días festivos nacionales en los países productores requieren pedidos anticipados o tiempo adicional incorporado. Para las bolsas más frescas, cuyo período de pedido se extiende durante el período del Festival de Primavera, esta es una restricción de planificación de primer orden; consulteFabricante de enfriadores blandos en China: guía OEM completa.

Cómo comprimir realmente una línea de tiempo

Palancas que funcionan, aproximadamente en orden de efectividad:

  1. Elija materiales y colores en stock.Esto elimina la mayor fuente de retraso en un primer pedido: sin ciclo de inmersión en el laboratorio, sin espera del lote de tinte.
  2. Envíe una especificación completa.Un resumen listo para producción convierte un ciclo de descubrimiento de 14 días en una cotización de 1 a 3 días.
  3. Aprobar previamente los materiales básicos para los programas repetidos.El consejo estándar es aprobar previamente las telas centrales para evitar inmersiones repetidas en el laboratorio: un segundo pedido de un material aprobado es materialmente más rápido que el primero.
  4. Consolide los comentarios y decida rápidamente.Un tomador de decisiones, una respuesta consolidada, un compromiso de respuesta fijo. ;Consolidar iteraciones de muestra proporcionando especificaciones claras y completas es una palanca documentada.
  5. Comience desde una plataforma existente.Cambios de marca y especificaciones en una ingeniería de patrones de salto de construcción soldada probada y en un desarrollo completo de herramientas de soldadura.
  6. Haga su pedido fuera de temporada.La carga en fábrica es una limitación real; el mismo pedido realizado en una ventana más tranquila se programa antes.
  7. Transporte aéreo, solo como emergencia.El marco honesto: el transporte aéreo puede recuperar de dos a cuatro semanas al final, pero a un costo varias veces mayor que el marítimo, por lo que funciona como una palanca de emergencia en lugar de un plan.
Lo que no se puede comprimir.La soldadura, la laminación de paredes y el curado toman el tiempo que requieren; apresurarlos produce defectos que no pasan la inspección y cuestan más tiempo del que ahorran. Las pruebas de agua necesitan duración para revelar una filtración lenta. El transporte marítimo está determinado por la geografía. Un proveedor que acepta cualquier fecha límite sin discutir los materiales, la aprobación del color y la carga de fábrica no está planificando, y un cronograma acordado con optimismo es la ruta más común hacia una temporada perdida.


Planificación al revés: un cronograma trabajado

Trabaje desde la fecha de disponibilidad, no desde la orden de compra. Resta, en este orden:

Retroceda desde la fecha de lanzamiento Permitir
Recepción en almacén, control de calidad y listado Días a una semana
Entrega interior desde puerto Días
Despacho de aduana Días, variables
Tránsito oceánico Semanas, dependiendo de la ruta: agregar búfer
Inspección previa al envío y cualquier retrabajo Hasta una semana
producción a granel 30–45 días
Material entrante (artículo principal más largo) Días a semanas; 30+ si está teñido a medida
Rondas de muestreo y aprobación 7 a 15 días más revisiones
Especificación y cotización 1 a 3 días si está completo
buffer de vacaciones Semanas si el calendario cruza el Festival de Primavera.

Para una gama más fresca de verano, esta aritmética suele determinar la fecha de compromiso en otoño o principios de invierno. Una marca que comienza en primavera para un lanzamiento en junio ya ha perdido la temporada, y los refrigeradores son estacionales, por lo que los productos que llegan tarde esperan un año en lugar de un mes. Las consecuencias comerciales están cubiertas enCómo iniciar su propia marca de mochilas más frescas.

No olvides el reorden.Si la primera tirada se agota, el reemplazo demora los mismos 30 a 45 días más el flete, por lo que un agotamiento a mitad de temporada significa que el reabastecimiento llega después de la temporada, a menos que el nuevo pedido se haya planificado en el cronograma original. Decida su punto de activación de reorden antes de que llegue el primer envío.


Plazos de entrega de Sealock

Cotización Rápido con una especificación completa
Muestreo 7 a 15 días; más tiempo para el desarrollo desde cero mientras se diseñan los patrones y las herramientas de soldadura
Producción 30 a 45 días después de la confirmación de la muestra y el depósito
Términos MOQ 300 unidades por diseño; MANDO Guangdong
Capacidad Líneas internas de soldadura de alta frecuencia y líneas de costura: habitaciones separadas, mismo piso; muchas compilaciones usan ambos
Calidad IQC / IPQC / OQC, muestreo AQL, aprobación de muestras de oro, pruebas por lotes de inmersión total en agua; SGS o QIMA bienvenidos
Origen China o Vietnam con la misma especificación.
Certificaciones ISO9001, BSCI, SMETA P4, GRS, HIGG, ESCANEO

Plataformas que acortan un primer cronograma: construcciones soldadas existentes en combinaciones de colores originales, por lo que no hay desarrollo de patrones ni lotes de tinte:

Imagen Modelo Por qué acorta el horario Enlace
28L airtight-zipper insulated backpack cooler SL-I274 Enfriador de mochila con cremallera hermética de 28 L (SL-I274) Construcción sellada probada durante 48 horas, cuatro colores originales Vista
Insulated soft cooler backpack with molded lid SL-E050B Mochila térmica con aislamiento, tapa moldeada (SL-E050B) Dos tamaños ya desarrollados: ampliación de gama sin nuevas herramientas Vista
Roll-top leakproof soft cooler SL-I288 Enfriador suave enrollable a prueba de fugas (SL-I288) Combinaciones de colores tostado/gris existentes; distintivo sin lote de tinte personalizado Vista
Insulated leakproof cooler backpack SL-I075A Mochila enfriadora a prueba de fugas con aislamiento (SL-I075A) Plataforma de valor en tres colores originales. Vista

Preguntas frecuentes: Plazos de entrega de enfriadores suaves

P: ¿Cuánto tiempo lleva la producción del enfriador suave?

R: La producción a granel suele tardar entre 30 y 45 días después de la confirmación de la muestra y el depósito, y las muestras se realizan entre 7 y 15 días antes. Pero desde el pedido hasta el almacén es más largo: agregue especificaciones y cotizaciones, entrada de material, revisiones de muestras, inspección, transporte marítimo y despacho de aduanas. De dos a tres meses desde la aprobación es una cifra de planificación realista.

P: ¿De dónde vienen realmente los retrasos?

R: Principalmente antes de que comience la producción. La disponibilidad y las aprobaciones de materiales son los cuellos de botella habituales, y los retrasos en las telas son los más difíciles de superar porque nada puede comenzar sin material en la mesa de corte: un fabricante atribuye entre el 45% y el 55% de los retrasos en el primer pedido al abastecimiento y teñido de telas. La aprobación tardía del color se produce en cascada en cada etapa posterior.

P: ¿Cuánto agrega un color personalizado?

R: Potencialmente 30 días o más, porque el teñido personalizado trae su propio ciclo de aprobación de inmersión en laboratorio y tiempo de entrega del lote de tinte. Para un primer pedido bajo presión de tiempo, elegir una combinación de colores en stock es la forma más efectiva de proteger el cronograma.

P: ¿Puedo acelerar la producción si llego tarde?

R: Sólo dentro de límites. El transporte aéreo puede recuperar al final de dos a cuatro semanas un coste varias veces mayor que el marítimo, lo que lo convierte en una palanca de emergencia más que en un plan. La soldadura, la laminación de paredes y las pruebas de agua toman el tiempo que requieren, y apresurarlos produce defectos que no pasan la inspección y cuestan más tiempo del que ahorran. Proteja la fecha bloqueando los materiales y las aprobaciones con anticipación, no comprimiendo la producción más tarde.

P: ¿Con cuánta antelación debo pedir una gama de verano?

R: Trabaje hacia atrás desde su fecha de lanzamiento hasta la recepción en el almacén, entrega interior, aduanas, tránsito marítimo, inspección, producción de 30 a 45 días, entrada de material, muestreo y aprobaciones; luego agregue un margen de días festivos si el cronograma cruza el Festival de Primavera. Para la mayoría de las gamas más frescas de verano, el compromiso se sitúa en otoño o principios de invierno.

P: ¿Qué marca la mayor diferencia en mi plazo de entrega?

R: Una especificación completa y una combinación de colores original. Un informe listo para producción convierte un ciclo de descubrimiento de dos semanas en una cotización de uno a tres días, y un color en stock elimina el lote de tinte de la ruta crítica. Después de eso: retroalimentación rápida y consolidada durante el muestreo y comenzando desde una plataforma existente en lugar de desarrollar un patrón nuevo.

¿Planeando un horario?Sealock (YiFuLong Outdoor Gear Co., Ltd.) fabrica refrigeradores blandos soldados y cosidos en China y Vietnam, con un tiempo de muestreo de 7 a 15 días y una producción de 30 a 45 días. Envíe su fecha disponible y el equipo trabajará con usted en el calendario al revés y le indicará claramente si no encaja.

Correo electrónico:info@sealock.com.hk |  Teléfono: +86-13632981825 | Explore la gama de refrigeradores suaves

Los puntos de referencia y las estadísticas de demoras citadas aquí reflejan fuentes de fabricación de prendas de vestir y artículos textiles disponibles públicamente a mediados de 2026 y varían según la fábrica, el producto, los materiales y la temporada. Los horarios de carga, en particular, cambian según las condiciones de ruta. Confirme los plazos de entrega y la capacidad actuales con su proveedor antes de comprometerse con una fecha de lanzamiento.
